歷年真題

2024二級建造師《機電專業工程管理與實務》真題及答案解析(6月2日)【A卷】

發布時間:2024-06-03 16:06:00來源:點擊數:

2025年二級建造師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
2024年二級建造師《機電專業工程管理與實務》科目的考試于2024年6月2日舉行,為方便考生及時了解自己的考試情況,做好下一步的工作或學習安排,大立教育及時整理了機電實務科目的考試真題和參考答案等相關信息,供考生核對答案,估算自己的分數。

2024年二級建造師《機電專業工程管理與實務》科目的考試于2024年6月2日舉行,為方便考生及時了解自己的考試情況,做好下一步的工作或學習安排,大立教育及時整理了機電實務科目的考試真題和參考答案等相關信息,供考生核對答案,估算自己的分數。


單選題 (每題1分,共20題,共20分)

下列每小題的四個選項中,只有一項是最符合題意的正確答案,多選、錯選或不選均不得分。


1.下列施工現場環境管理規定中屬于環境保護的是()。

A. 材料庫房保持干燥清潔通風良好

B. 施工通道要有必要的照明措施

C. 機動車輛不得隨意停放或侵占道路

D. 有毒廢棄物不得作為建筑垃圾外運

【答案】 D

(本答案非官方發布,僅供參考)

【答案解析】略


2.下列材料管理工作內容中,屬材料使用的是()。

A. 分類存放

B. 防上丟失

C. 定額發料

D. 進場驗收

【答案】 B

(本答案非官方發布,僅供參考)

【答案解析】材料使用與回收要求:(1)統一管理。(2)合理用料。(3)防止丟失。(4)工完料清。(5)余料回收。


3.機電工程試運行時負責設備單機試運行的單位是()。

A. 施工單位

B. 建設單位

C. 生產廠家

D. 監理單位

【答案】 A

(本答案非官方發布,僅供參考)

【答案解析】解析:單機試運行由施工單位負責。工作內容包括:負責編制試運行方案,并報建設單位、監理審批;組織實施試運行操作,做好測試、記錄并進行單機試運行驗收。

參加單位:施工單位、監理單位、設計單位、建設單位、重要機械設備的生產廠家。對于門式及橋式起重機等特種設備的試運行,施工單位應邀請?zhí)胤N設備監督管理單位派人參加。


4.下列大文件中,屬于機電工程項目運行管理記錄的是(

A. 壓縮機單機試運轉記錄

B. 供熱管線隱蔽工程程檢查記錄

C. 鍋爐安裝工程質量驗收記錄

D. 吸收式制汽機組日常維修記錄

【答案】 D

(本答案非官方發布,僅供參考)

【答案解析】解析:運行管理記錄應包括下列內容:

(1)運行系統運行管理方案及運行管理記錄。

(2)各系統設備性能參數及易損易耗配件型號參數名冊。

(3)各主要設備運行參數記錄。

(4)日常事故分析及其處理記錄。

(5)日常巡回檢查記錄。

(6)全年運行值班記錄及交接班記錄。

(7)各主要設備維護保養及日常維修記錄。

(8)設備和系統部件的大修和更換零配件及易損件記錄。

(9)年度運行總結和分析資料等。


5.下列降低施工成本的措施中,屬于組織措施的是()

A. 成本責任分解

B. 控制人工費用

C. 應用施工新技術

D. 加強質量檢驗

【答案】 A

(本答案非官方發布,僅供參考)

【答案解析】解析:1.組織措施

成本管理是全企業的一項綜合性的活動,為使項目成本消耗保持在最低限度,實 現對項目成本的有效控制。第一,組建強有力的工程項目部,配備經驗豐富、能力強的 項目經理。第二,項目部應將成本責任分解落實到各個崗位、落實到專人,對成本進行 全過程、全員、動態管理,形成一個分工明確、責任到人的成本管理責任體系。第三, 確定合理的工作流程,在科學管理的基礎之上,完善各項規章制度,明確工作要求,準 確、完整地傳遞相關信息。

B屬于經濟措施,CD屬于技術措施,


6.干式變壓器安裝后,緊件及防松零件扣檢的最小比例是(  )

A. 5%

B. 10%

C. %

D. 100%

【答案】 A

(本答案非官方發布,僅供參考)

【答案解析】解析:干式變壓器安裝位置應正確,附件齊全。緊固件及防松零件齊全,緊固件及防松零件抽查5%。


7.板厚為1.0mm鍍鋅鋼板風管與角鋼法蘭鏈接時,采用的是()

A. 連續焊接

B. 咬口連接

C. 間斷焊接

D. 翻邊鉚接

【答案】 D

(本答案非官方發布,僅供參考)

【答案解析】解析:鍍鋅鋼板及含有各類復合保護層的鋼板應采用咬口連接或鉚接,不得采用焊接連接。板厚小于或等于1.2mm 的風管與角鋼法蘭連接時,應采用翻邊鉚接;中、低壓系 統矩形風管法蘭螺栓及鉚釘間距小于等于150mm,  高壓系統小于等于100mm。


8.電梯自檢測運行合格后,負責電梯整機校驗和調試的單位是(  )

A. 工程監理單位

B. 電梯制造單位

C. 電梯安裝單位

D. 檢驗檢測機構

【答案】 B

(本答案非官方發布,僅供參考)

【答案解析】解析:電梯安裝單位自檢試運行結束后,由制造單位負責進行校驗和調試。電梯檢驗和調試符合要求后,并經監督檢驗合格,可以交付使用。獲得準用許可后,按規定辦理交工驗收手續。


9.分包方編制的超過一定規模的危大方案,組織專家論證的單位是(  )

A. 建設單位

B. 監理單位

C. 總包單位

D. 分包單位

【答案】 C

(本答案非官方發布,僅供參考)

【答案解析】【解析】對于超過一定規模的危大工程,施工單位應當組織召開專家論證會對專項施工方案進行論證。實行施工總承包的,由施工總承包單位組織召開專家論證會。專家論證前專項施工方案應當通過施工單位審核和總監理工程師審查。


10.鋼板制的消防水箱進出水管采用連接方式

A. 焊接連接

B. 法蘭連接

C. 螺紋連接

D. 焊接 連接

【答案】 B

(本答案非官方發布,僅供參考)

【答案解析】解析:鋼筋混凝土消防水池和消防水箱的進水管、出水管應加設防水套管,鋼板等制作的消防水池和消防水箱的進出水等管道宜采用法蘭連接,對有振動的管道應加設柔性接頭。


11.下列施工工藝中,用于除銹的是(  )

A. 脫脂處理

B. 空氣噴涂

C. 酸洗處理

D. 鈍化處理

【答案】 C

(本答案非官方發布,僅供參考)

【答案解析】解析:A選項是對表面的油、油脂、 灰土、潤滑劑和其他可溶污物進行清洗。

B選項不屬于除銹的方法。

C選項是將金屬表面浸入常溫酸洗液中,直至氧化皮和銹全部除掉。屬于除銹方法。

D選項不屬于除銹方法


12.對開式滑動軸承裝配時,測量軸頸與軸瓦頂間隙的常用方法是(  )。

A. 壓鉛法

B. 千分表測量

C. 置尺測量

D. 游標卡尺測量

【答案】 A

(本答案非官方發布,僅供參考)

【答案解析】解析:對開式滑動軸承裝配

d. 軸承間隙的測量及調整:

頂間隙:軸頸與軸瓦的頂間隙可用壓鉛法檢查,鉛絲直徑不宜大于頂間隙的3倍。

側間隙:軸頸與軸瓦的側間隙采用塞尺進行測量,單側間隙應為頂間隙的1/2~ 1/3。

軸向間隙:對受軸向負荷的軸承需檢查軸向間隙,檢查時,將軸推至極限位置, 用塞尺或千分表測量。


13.電力架空線路施工程序中,拉線安裝的緊前工序是(  )。

A. 測量

B. 架線

C. 立桿

D. 連線

【答案】 C

(本答案非官方發布,僅供參考)

【答案解析】解析:1)電桿線路施工工序

(1)熟悉工程圖紙,明確設計要求。

(2)按施工圖計算出工程量,準備材料和機具。

(3)現場勘察,測量定位,確定線路走向。

(4)按地理情況和施工機械開挖電桿基礎坑。

(5)電桿、橫擔、瓷瓶和各類金具檢查及組裝。

(6)根據桿位土質情況進行基礎施工和立桿。

(7)拉線制作與安裝。

(8)放線、架線、緊線、綁線及連線。

(9)送電運行驗收,竣工資料整理。


14.下列單機試運行的方案中不包括( )

A. 單機試運行標準

B. 單機試運行方案

C. 單機試運行計劃

D. 衛生與職業健康體系

【答案】 B

(本答案非官方發布,僅供參考)

【答案解析】解析:單機試運行方案的內容:工程概況或試運行范圍;編制依據和原則;目標與采用標準;試運行前必須具備的條件;組織指揮系統;試運行程序與操作要求、進度安排;試運行資源配置;環境保護設施投運安排;安全與職業健康要求;試運行預計的技術難點和采取的應對措施。


15.機電工程試運行時,負責設備運行的單位是()

A. 施工單位

B. 監理單位

C. 生產廠家

D. 建設單位

【答案】 A

(本答案非官方發布,僅供參考)

【答案解析】【解析】2)聯動試運行責任分工及參加單位

(1)由建設單位(業主)組織、指揮。建設單位工作內容包括:負責及時提供各種資源,審批聯動試運行方案;選用和組織試運行操作人員;實施試運行操作。

(2)調試單位的工作內容:編制聯動試運行方案,按照批準后的聯動試運行方案 指揮聯動試運行。

(3)施工單位工作內容:負責崗位操作的監護,處理試運行過程中機器、設備、管 道、電氣、自動控制等系統出現的問題并進行技術指導。


16.關于閥門,處于關閉狀態時安裝正確的是()。

A. 與金屬管道焊接方式連接時的閥門

B. 與金屬管道法蘭方式連接的閥門

C. 與非金屬管道電熔連接時附近的閥門

D. 與非金屬管道熱熔連接時附近的閥門

【答案】 B

(本答案非官方發布,僅供參考)

【答案解析】當閥門與金屬管道以法蘭或螺紋方式連接時,閥門應在關閉狀態下安裝;以焊接方式連接時,閥門應在開啟狀態下安裝,對接焊縫底層應采用氬弧焊并對閥門采取防變形措施。


17.確定可燃氣體探測器安裝位置的主要依據()。

A. 被測氣體的閃點

B. 被測氣體的溫度

C. 被測氣體的密度

D. 被測氣體的濃度

【答案】 C

(本答案非官方發布,僅供參考)

【答案解析】可燃氣體檢測器和有毒氣體檢測器的安裝位置應根據所檢測氣體的密度確定。


18.軋機設置安裝時要求,達到二級安裝精度的是()。

A. 焊管軋機

B. 平整機

C. 高速線材軋機

D. 板帶軋機

【答案】 A

(本答案非官方發布,僅供參考)

【答案解析】按軋機設備安裝精度等級可分為 I 、Ⅱ兩級: I 級精度項目應包含板帶軋機、粗軋與精軋的帶材連軋機、平整機、管材連軋機、高速線材軋機、棒材軋機、型材連軋機、中厚板成品軋機等;Ⅱ級精度項目應包含開坯機、鋼坯軋機、穿孔機、焊管軋機等。


19.金屬拱頂罐底板鋪設后,首先施焊的焊縫是()。

A. 底部伸縮縫

B. 中幅板長焊縫

C. 中輔板短焊縫

D. 邊緣板對接焊縫

【答案】 D

(本答案非官方發布,僅供參考)

【答案解析】8)底板、大角縫焊接

邊緣板采用隔縫焊接(此前邊緣板外側300mm 左右的對接焊縫已在壁板安裝前完成,內側待邊緣板與壁板的角縫焊接后再施焊);罐底與罐壁連接的角焊縫應先焊內側環形角縫,再焊外側環形角縫;焊工對稱均勻分布,同一方向進行分段焊接;初層角焊 縫采用分段退焊或跳焊法;中幅板焊接時先焊短焊縫、后焊長焊縫,焊前要將長焊縫的 定位焊點全部磨去;遵循由罐中心向四周并隔縫對稱焊接的原則,分段退焊或跳焊;最 后焊工均布,同向施焊,完成中腹板與邊緣板的焊接。


20.下列符合監控系統主要輸入設備安裝要求的是()。

A. 渦旋式流量傳感器應垂直安裝

B. 水管型傳感器開孔必須在管道保溫之后進行

C. 風管型傳感器安裝應在風格保溫層完成前進行

D. 電磁流量計應安裝在流量調節閥的上游

【答案】 D

(本答案非官方發布,僅供參考)

【答案解析】(3)主要輸入設備安裝要求

① 各類傳感器的安裝位置應裝在能正確反映其檢測性能的位置,并遠離有強磁場或劇烈振動的場所,而且便于調試和維護。

② 風管型傳感器安裝應在風管保溫層完成后進行。C錯誤。

③ 水管型傳感器開孔與焊接工作,必須在管道的壓力試驗、清洗、防腐和保溫前進行。B錯誤。

④ 傳感器至現場控制器之間的連接應符合設計要求。鎳溫度傳感器的接線電阻應小于3Ω,鉑溫度傳感器的接線電阻應小于1Ω, 并在現場控制器側接地。

⑤ 電磁流量計應安裝在流量調節閥的上游,流量計的上游應有10倍管徑長度的直管段,下游段應有4~5倍管徑長度的直管段。D正確。

⑥ 渦輪式流量傳感器應水平安裝,流體的流動方向必須與傳感器殼體上所示的流向標志一致。A錯誤。

⑦ 空氣質量傳感器的安裝位置,應選擇能正確反映空氣質量狀況的地方。


多選題 (每題2分,共10題,共20分)

下列每小題的備選答案中,有兩個或兩個以上符合題意的正確答案,至少有1個錯項,多選、錯選均不得分;少選,所選的每個選項得0.5分。


21.下列絕緣體材料中,屬于無機絕緣體材料的有()

A. 石棉

B. 瓷器

C. 云母

D. 樹脂

E. 棉紗

【答案】 A,B,C

(本答案非官方發布,僅供參考)

【答案解析】解析:無機絕緣材料:有云母、石棉、大理石、瓷器、玻璃和硫黃等,主要用作電機和電器絕緣、開關的底板和絕緣子等


22.下列風機中屬于按排氣壓強不同分類的有

A. 通風機

B. 軸流風機

C. 鼓風機

D. 羅茨風機

E. 壓氣機

【答案】 A,C,E

(本答案非官方發布,僅供參考)

【答案解析】解析:按照排氣壓強的不同可分為:通風機、鼓風機、壓氣機。


23.地下管道放線測設的主要工作內容包括()。

A. 引測腰樁高程

B. 槽口放線

C. 測設中線控制樁

D. 恢復中線

E. 測設附屬構筑物控制樁

【答案】 C,D,E

(本答案非官方發布,僅供參考)

【答案解析】解析:地下管道放線測設:a. 恢復中線;b. 測設施工控制樁:施工控制樁分為中線控制樁和附屬構筑物控制樁兩種。


24.關于手拉葫蘆使用的說法正確的有

A. 手拉葫蘆的施力方向應在鏈輪平面上

B. 作業時操作者不得站在被吊物上面操作

C. 可將下吊鉤回扣到起重鏈條上起吊重物

D. 不得將重物吊起后停留在空中而離開現場

E. 吊掛點的承載能力不得低于1.05倍額定載荷

【答案】 B,C,E

(本答案非官方發布,僅供參考)

【答案解析】解析:手拉葫蘆的使用要求

①使用前須檢查起升結構的完好性、運轉部分的靈活性及潤滑是否良好,拉鏈應靈活自如,不應有跑鏈、掉鏈和卡滯現象。

②使用時應將鏈條擺順,逐漸拉緊,兩吊鉤受力在一條軸線上,經檢查確認無問題后,再進行起重作業。

③手拉葫蘆吊掛點承載能力不得低于1.05倍的手拉葫蘆額定載荷;當采用多臺葫蘆起重同一工件時,操作應同步,單臺葫蘆的最大載荷不應超過其額定載荷的70%。

④手拉葫蘆在垂直、水平或傾斜狀態使用時,手拉葫蘆的施力方向應與鏈輪方向一致,以防卡鏈或掉鏈。


25.下列焊接檢驗方法中屬于無損檢測的有()。

A. 滲透檢測

B. 超聲波檢測

C. 射線檢測

D. 泄漏性試驗

E. 耐壓試驗

【答案】 A,B,C

(本答案非官方發布,僅供參考)

【答案解析】解析:2)無損檢測

(1)常用焊接接頭無損檢測方法及代號

射線檢測(RT), 常用檢測設備和器材:可以使用兩種射線源,為X射線和γ射線。

超聲檢測 (UT),常用A 型脈沖反射式超聲波檢測儀和衍射時差法超聲波檢測儀 ( 稱 TOFD)。

磁粉檢測 (MT),常用檢測設備和器材:磁粉探傷機。

滲透檢測(PT), 常用滲透檢測劑。

目視檢測,常用照明光源、反光鏡和低倍放大鏡等。


26.下列計量器具中,屬于B類計量器具的有()。

A. 直角尺

B. 百分表

C. 經緯儀

D. 石用表

E. 自準直儀


【答案】 A,B,C

(本答案非官方發布,僅供參考)

【答案解析】解析:B 類計量器具是用于工藝控制、質量檢測及物資管理的計量器具。例如:卡尺、千分尺、百分表、千分表、水平儀、直角尺、塞尺、水準儀、經緯儀、測厚儀;溫度計、 溫度指示調節儀;壓力表、測力計、轉速表、砝碼、硬度計、萬能材料試驗機、天平; 電壓表、電流表、歐姆表、電功率表、功率因數表;電橋、電阻箱、檢流計、萬用表、 標準電信號發生器;示波器、阻抗圖示儀、電位差計、分光光度計等。


27.下列電力設施中,納入電力線路設備保護范圍的有

A. 變壓器

B. 互感器

C. 斷路器

D. 絕緣子

E. 隔離開關


【答案】 A,B,C,E

(本答案非官方發布,僅供參考)

【答案解析】解析:電力線路設施的保護范圍

(1)架空電力線路:桿塔、基礎、拉線、接地裝置、導線、避雷線、金具、絕緣子、登桿塔的爬梯和腳釘,導線跨越航道的保護設施,巡(保)線站,巡視檢修專用道路、船舶和橋梁,標志牌及其有關輔助設施。

(2)電力電纜線路:架空、地下、水底電力電纜和電纜聯結裝置,電纜管道、電纜隧道、電纜溝、電纜橋,電纜井、蓋板、人孔、標石、水線標志牌及其有關輔助設施。

(3)電力線路上的電器設備:變壓器、電容器、電抗器、斷路器、隔離開關、避雷器、互感器、熔斷器、計量儀表裝置、配電室、箱式變電站及其有關輔助設施。

(4)電力調度設施:電力調度場所、電力調度通信設施、電網調度自動化設施、電網運行控制設施。


28.根據《風力發電****規范》,當風速為9m/s時可吊裝的風電設備為

A. 塔架

B. 風輪

C. 機艙

D. 葉片

E. 發電機

【答案】 A,C

(本答案非官方發布,僅供參考)

【答案解析】解析:當風速大于制造廠家的規定時,不得進行塔架、機艙、風輪、葉片等部件的吊 裝作業。制造廠家未規定安裝風速的,葉片和風輪安裝風速不宜超過8m/s, 塔架、機艙安裝風速不宜超過10m/s。


29.下列屬于單體設備基礎的測量()

A. 基礎劃線

B. 基準點埋設

C. 高程測量

D. 中心標板的埋設

E. 橫截面的測量

【答案】 A,C

(本答案非官方發布,僅供參考)

【答案解析】解析:1)單體設備安裝基礎的測量

(1)基礎劃線及高程測量

(2)中心標板和基準點的埋設


30.下列屬于焊縫的破壞性檢驗()。

A. 拉伸試驗

B. 疲勞試驗

C. 金相試驗

D. 耐壓試驗

E. 泄漏試驗

【答案】 A,B,C

(本答案非官方發布,僅供參考)

【答案解析】解析:常用的破壞性檢驗包括:力學性能試驗(彎曲試驗、拉伸試驗、沖擊試驗、硬度試驗、斷裂性試驗、疲勞試驗)、化學分析試驗(化學成分分析、不銹鋼晶間腐蝕試驗、焊條擴散氫含量測試)、金相試驗(宏觀組織、微觀組織)、焊接性試驗。


案例分析 (每題20分,共4題,共80分)

根據所給材料回答問題。


31.背景資料

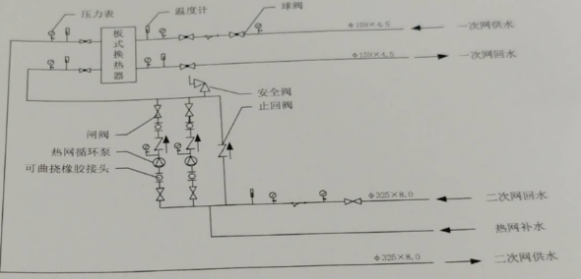

某住宅小區建設一座熱力站,小區住宅樓采用低溫地板輻射采暖系統供熱,該熱力站內的設備、管道、電氣、臺控系統等安裝工程由某施工單位承擔,該熱力站主要工藝設計參數見表4,管道均采用無縫鋼管,材質為20號鋼。

表4 熱力站主要工藝設計參數見表


熱力站設計文件規定,管道在安裝完成后以設計壓力的15倍進行水壓試驗。項目部現有滿足精度要求的量程分別為0~2.5MPa、0~4.0MPa、0~6.0MPa三種規格壓力表。施工單位在機組安裝完畢后,根據工程實際繪制的熱力站內供熱機組主要設備、工藝管道系統圖如圖4。經審查發現圖4中管件、壓力表及溫度計安裝存在多處錯誤,要求整改。


施工合同要求熱力站必須在規定的供熱時間投入正常運行,以保證居民的供暖。為確保熱力站工程按工期完成,施工單位確定機電工程施工進度目標,建目標控制體系,明確施工現場進度控制人員及其分工,落實各管理層進度控任務和責任。

工程竣工后,施工單位向熱力站工程的建設單位提交竣工資料時,建設施工單位應同時提交特種設備管理的有關技術資料,要求施工單位補齊相關**

答案:錯誤:1.二次網供水管道上壓力表和溫度計安裝錯誤,整改:壓力計應該安裝在溫度計的上游部位,

2.溫度計安裝在球閥、閘閥及熱網循環泵附近錯誤,整改:溫度計應安裝在溫度截止變化靈紋及具有代表性的地方。

3.可曲撓橡膠接頭安裝在止回閥后錯誤。整改:應安裝在熱網循環泵后。

4.安全閥和止回閥安裝錯誤,整改:應安裝在水泵總出水管上。

【答案解析】錯誤:1.二次網供水管道上壓力表和溫度計安裝錯誤,整改:壓力計應該安裝在溫度計的上游部位,

2.溫度計安裝在球閥、閘閥及熱網循環泵附近錯誤,整改:溫度計應安裝在溫度截止變化靈紋及具有代表性的地方。

3.可曲撓橡膠接頭安裝在止回閥后錯誤。整改:應安裝在熱網循環泵后。

4.安全閥和止回閥安裝錯誤,整改:應安裝在水泵總出水管上


32.背景資料

施工單位根據建設單位要求編制單位工程施工進度計劃批準后進行了實施前交底。涉及到的交底人員:項目負責人、計劃人員、調度人員作業班組人員及相關物資供應、安全質量管理人員。交底內容包括:施工進度控制重點、各專業的街接時間點、安全技術措施要領和質量目標。項目部據現場實際情況,通過對影響施工質量因素特性進行分析,編制母線槽安裝質量方案,并在施工過程中加以實施。


【交底內容:施工進度控制重點(關鍵線路關鍵工作)、施工用人力資源和物資供應保障情況、各專業(含分包方)的分工和銜接關系及時間點、安全技術措施要領和單位工程質量目標?!?/p>

【問題】

1.單位施工進度計劃實施前交底需補充什么內容?

2.母線槽安裝質量預控方案主要內容?

3.圖中母線槽安裝存在什么質量問題?怎樣整改?

4.通電運行前應做什么測試及試驗合格要求是什么?

【答案解析】1.單位施工進度計劃實施前交底需補充:施工用人力資源和物資供應保障情況、各專業(含分包方)的分工和銜接關系。

2.母線槽安裝質量預控方案主要內容;母線槽工房(過程)名稱、可能出現的質最問題、提出的質是預控措施三部分。

3.問題一:有一節母線槽沒有設置吊架整改一:每節母線槽不得少于1個支架。

問題二:吊桿直徑為6mm。

整改二:圖中給的是配電母線槽,吊桿直徑不小于8mm.

問題三:吊桿設在在連接器處。

整改三:固定點位置不應設置在母線槽的連接處或分接單元處。

4.母線槽通電前,母線槽的全屬外殼應與外部保護導體完成連接,且母線絕緣電阻測試和交流工頻耐壓試驗應合格,母線槽絕緣電阻值不應小于0.5MΩ


33.背景材料

安裝公司承接了某所大學圖書館的消防安裝工程,工程內容包括:消防給水及消火栓系統、自動噴水滅火系統、高壓細水霧滅火系統和火災自動報警系統等的安裝。

該圖書館共三層,總建筑面積為 4200m2,樓高為 14m,其中一、二層為展覽室,采用自動噴水滅火系統;三層為藏書室,采用高壓細水霧滅火系統。

工程開工前,項目部完成了施工組織設計及施工方案編制等技術準備工作,并由方案編制人員向施工作業人員進行了施工技術交底。交底時使用了大量的細部節點圖,如利用圖2對消防水泵接合器組裝進行交底。


工程開工后,監理單位在審查點型感煙火災探測器進場報驗資料時,發現缺少3C認證證書,經補充資料后通過驗收。

工程完工后,建設單位組織設計單位、監理單位、施工單位進行了消防工程驗收,涉及消防的各分部分項工程驗收合格,并在驗收合格之日起5個工作日內向消防設計審查驗收主管部門辦理了消防驗收備案。

1.施工方案交底主要包括哪些內容?

2.說出圖中代號1和代號2代表的部件名稱,水流方向是A還是B?

3.點型感煙火災探測器的進場報驗資料還應包括哪些文件?

4.建設單位向消防主管部門辦理驗收備案的做法是否合規?理由是什么?


【答案解析】1.答:施工方案交底的內容主要包括:工程的施工程序和順序(1分)、施工工藝、操作方法、要領(1 分)、質量控制(1 分)、安全措施(1分)、環境保護措施(1分)。

2.答:圖中代號1為止回閥(2分);代號2為安全閥(2分);水流方向是A(1分)。

3.答:點型感煙火災探測器的進場報驗資料還應包括:質量保證書(1分)、產品合格證(1分)、CCC 認證報告(1分)、型式檢驗報告(2分)。

4.答:1)建設單位向消防主管部門辦理驗收備案的做法不合理(2分);

2)建筑總面積大于 2500m?的大學教學樓、圖書館、食堂,應按規定申請消防驗收,該大學圖書館總建筑面積為 4200m2,因此應按規定申請消防驗收(3 分)。



34.背景材料

化儀表等安裝;壓縮機由機身、中體、汽缸、曲軸、鍋卷、中間冷卻器、緩沖罐、管道等組成,屬于壓力容器的中間冷卻器、緩沖罐安裝在廠房一層,壓縮機本體安裝在廠房二層,壓縮機組部件到貨,單件最大重量 9.6t。

工程完工后,安裝公司編制了壓縮機組吊裝運輸專項施工方案,因廠房內檢修用橋式起重機不能滿足機組部件的吊裝要求,采用了在設備吊裝口上部設置吊點、由卷揚機-滑輪組系統提升機組部件至二層平臺、利用搬運小坦克配合手拉葫蘆牽引設備部件至基礎、再用千斤頂就位的起重運輸工藝方法。

壓縮機組初步找正合格后,作業人員采用雙表法進行聯軸器對中找正。百分表安裝后,兩軸同時轉動,根據百分表讀數計算軸向、徑向偏差。聯軸器找正示意圖及軸向、徑向偏差如圖3所示,找正用百分表檢定合格且在有效期內。

壓縮機組潤滑系統油循環前,技術員在進行工藝檢查時,發現系統回油管裝1支熱電偶。

管工采用機械開孔、氬弧焊接支管,補裝了熱電偶。在潤滑過程中,回油管視鏡顯示系統回油不暢,經分析處理后排除故障。

1.壓縮機組的中間冷卻器、緩沖罐的安裝是否需要辦理施工告知?說明理由。

2.壓縮機組部件吊裝運輸是否屬于超危大工程?說明理由


【答案解析】1.答:1)壓縮機組的中間冷卻器、緩沖罐需要辦理施工告知(2分);

2)壓縮機組的中間冷卻器、緩沖罐屬于壓力容器,壓力容器屬于特種設備;特種設備安裝前,施工單位應將擬進行的特種設備安裝、改造、維修情況書面告知直轄市或者設區的市的特種設備安全監督管理部門(3分)。

2.答:1)壓縮機組部件吊裝運輸不屬于超危大工程(2分);

2)雖然壓縮機組部件吊裝運輸采用的是非常規方法,但是其單件起吊重量最大為9.6t,約為6kN,不足100kN,因此其吊裝運輸不屬于超危大工程(3分)


下一篇:返回列表

班型課程

  • 惠學套餐班
  • 系統暢套餐學班
  • 全程無憂護航班
  • 全程金鉆護航班
  • 高端密訓(直播)
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:399元 網授:980元 課程導學
夯實細講(無水利實務)真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《歷年真題及答案解析》
立即報名
施工管理
建筑實務
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
600元
面授/直播:
800元
網授/直播:
1980元
面授/直播:
2380元
課程導學
夯實細講(無水利實務)深度精講
??冀馕?br/>真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《歷年真題及答案解析》
《模考卷及答案解析》
立即報名
施工管理
建筑實務 網授:
800元
面授/直播:
1200元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
1000元
面授/直播:
1200元
網授:
2800元
面授/直播:
3800元
課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
??冀馕?br />真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《學霸筆記-口袋書》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
施工管理
建筑實務 網授:
1200元
面授/直播:
1500元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 網授:
2000元
面授/直播:
2500元
網授:
5600元
面授/直播:
6800元
課程導學
夯實細講(無水利實務)深度精講
精粹強化
沖刺串講
Y題分析
??冀馕?br />真題解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《學霸筆記-口袋書》
《歷年真題及答案解析》
《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》
立即報名
施工管理
建筑實務 網授:
2500元
面授/直播:
3000元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
法律法規 直播:1580元 直播:4600元 重點干貨提煉
直播課程
“1+2”臨考專題突破
考點預測、難點專攻
密訓班內部定制資料
《密訓講義及核心考點匯總》
大立智能題庫
立即報名
施工管理
建筑實務
機電實務
市政實務
  • 論壇熱點
  • 學員俱樂部
  • 客服中心
全國免費咨詢熱線
400-6666-458
服務時間:周一至周日
官方QQ群:[點擊直接加入]
大立教育建工培訓
