                      2019年監理工程師《進度控制》教材第四章二節重點(3)

                      發布時間:2019-03-31 15:12:07來源:大立教育點擊數:

                      2026年監理工程師報考條件審核查詢

                      專業: 手機號碼: 立即查詢
                      導讀:
                      夢想會指引我們,從傷疤里綻放光芒,長出翅膀,即使流盡鮮血,也在所不惜。監理工程師考試,教材是重點,大立教育為您讓考生們更好的考試,為您整理了2019年監理工程師考試《進度控制》教材四章二節重點,讓您更好學習。

                             夢想會指引我們,從傷疤里綻放光芒,長出翅膀,即使流盡鮮血,也在所不惜。監理工程師考試,教材是重點,大立教育為您讓考生們更好的考試,為您整理了2019年監理工程師考試《進度控制》教材四章二節重點,讓您更好學習。


                        三、香蕉曲線比較法

                        香蕉曲線是由兩條S曲線組合而成的閉合曲線。

                        按最早開始時間安排進度——投資加大。

                        按最遲開始時間安排進度——進度風險加大。




                        四、前鋒線比較法(Z)

                        ●通過繪制某檢查時刻工程實際進度前鋒線,進行工程實際進度與計劃進度比較的方法。

                        ●主要適用于時標網絡計劃。

                        ●通過實際進度前鋒線與原進度計劃中各工作箭線交點的位置來判斷工作實際進度與計劃進度的偏差,進而判定該偏差對后續工作及總工期影響程度。

                        ●前鋒線:指在原時標網絡計劃上,從檢查時刻的時標點出發,用點劃線依次將各項工作實際進展位置點連接而成的折線。

                        ●比較步驟:

                        (1)繪制時標網絡計劃圖(為清楚起見,可在時標網絡計劃圖的上方和下方各設一時間坐標)

                        (2)繪制實際進度前鋒線

                       ?、侔丛摴ぷ饕淹耆蝿?wù)量比例進行標定;

                        ②按尚需作業時間進行標定。

                        (3)進行實際進度與計劃進度的比較

                       ?、俟ぷ鲗嶋H進展位置點落在檢查日期的左側,表明該工作實際進度拖后,拖后的時間為二者之差;

                        ②工作實際進展位置點與檢查日期重合,表明該工作實際進度與計劃進度一致;

                       ?、酃ぷ鲗嶋H進展位置點落在檢查日期的右側,表明該工作實際進度超前,超前的時間為二者之差。

                        (4)預測進度偏差對后續工作及總工期的影響

                        可根據工作的自由時差和總時差預測該進度偏差對后續工作及項目總工期的影響。

                        前鋒線比較法既適用于工作實際進度與計劃進度之間的局部比較,又可用來分析和預測工程項目整體進度狀況。

                        以上比較是針對勻速進展的工作。對于非勻速進展的工作,比較方法較復雜。

                        【例4-4】某工程項目時標網絡計劃如圖4-18所示。該計劃執行到第6周末檢查實際進度時,發現工作A和B已經全部完成,工作D、E分別完成計劃任務量的20%和50%,工作C尚需3周完成,試用前鋒線法進行實際進度與計劃進度的比較。

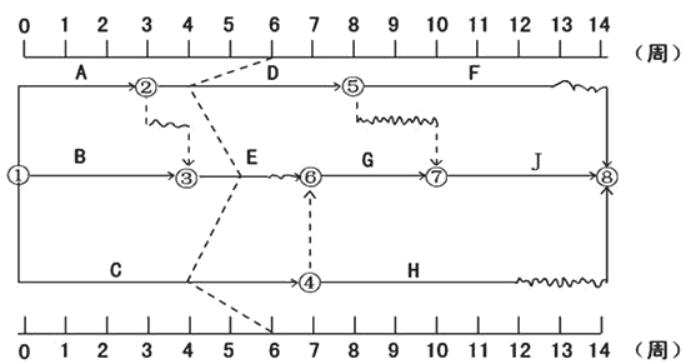

                        圖4-18 某工程項目時標網絡計劃




                        圖4-18 某工程前鋒線比較圖

                        【解】根據第6周末實際進度的檢查結果繪制前鋒線,如圖4-18中前鋒線比較圖點劃線所示。通過比較可以看出:

                        (1)工作D實際進度拖后2周,將使其后續工作F的最早開始時間推遲2周,并使總工期延長1周;

                        (2)工作E實際進度拖后1周,既不影響總工期,也不影響其后續工作的正常進行;

                        (3)工作C實際進度拖后2周,將使其后續工作G、H、J的最早開始時間推遲2周。由于工作G、J開始時間的推遲,從而使總工期延長2周。

                        綜上所述,如果不采取措施加快進度,該工程項目的總工期將延長2周。

                        五、列表比較法

                        ●當工程進度計劃用非時標網絡圖表示時,可以采用列表法進行實際進度與計劃進度的比較。

                        ●這種方法是記錄檢查日期應該進行的工作名稱及其已經作業的時間,然后列表計算有關時間參數,并根據工作總時差進行實際進度與計劃進度比較的方法。

                        【例4-5】某工程項目進度計劃如圖所示。該計劃執行到第10周末檢查實際進度時,發現工作A、B、C、D、E已經全部完成,工作F已進行1周,工作G和工作H均已進行2周,試用列表比較法進行實際進度與計劃進度的比較。





                      工作
                      代號

                      工作
                      名稱

                      檢查時尚需作業周數

                      到最遲完成
                      時尚余周數

                      原有
                      總時差

                      尚有
                      總時差

                      情況判斷

                      5—8

                      F






                      6—7

                      G






                      4—8

                      H






                        【解】根據工程項目進度計劃及實際進度檢查結果,可以計算出檢查日期應進行工作的尚需作業時間、原有總時差及尚有總時差等,計算結果見表4-2。通過比較尚有總時差和原有總時差,即可判斷目前工程實際進展?fàn)顩r。

                        工程進度檢查比較表 表4-2

                      工作
                      代號

                      工作
                      名稱

                      檢查計劃時
                      尚需作業周數

                      到計劃最遲完成
                      時尚余周數

                      原有
                      總時差

                      尚有
                      總時差

                      情況判斷

                      5—8

                      F

                      4

                      4

                      1

                      0

                      拖后1周,但不影響工期

                      6—7

                      G

                      1

                      0

                      0

                      -1

                      拖后1周,影響工期1周

                      4—8

                      H

                      3

                      4

                      2

                      1

                      拖后1周,但不影響工期

                        【同步真題】

                        下列方法中,既能比較工作的實際進度與計劃進度,又能分析工作的進度偏差對工程總工期影響程度的是( )。(2011年)

                        A.勻速進度橫道圖比較法

                        B.S曲線比較法

                        C.非勻速進展橫道圖比較法

                        D.前鋒線比較法

                        『正確答案』D

                        『答案解析』本題考查的是前鋒線比較法。前鋒線比較法既適用于工作實際進度與計劃進度之間的局部比較,又可用來分析和預測工程項目整體進度狀況。
