四章 建設工程進度計劃實施中的監測與調整
三節 進度計劃實施中的調整方法(Z)
一、分析進度偏差對后續工作及總工期的影響
1.分析出現進度偏差的工作是否為關鍵工作
●關鍵工作——影響后續工作、總工期;
●非關鍵工作——進一步分析進度偏差值與總時差和自由時差的關系。
2.分析進度偏差是否超過總時差
●進度偏差大于該工作的總時差——影響其后續工作和總工期;
●進度偏差未超過該工作的總時差——不影響總工期,至于對后續工作的影響程度,還需要根據偏差與其自由時差的關系作進一步分析。
3.分析進度偏差是否超過自由時差
●進度偏差大于該工作的自由時差——影響后續工作,此時應根據后續工作的限制條件確定調整方法;
●進度偏差未超過該工作的自由時差——不影響后續工作,原進度計劃可以不作調整。
【同步真題】
1.在工程網絡計劃執行過程中,如果某項工作的進度偏差超過其自由時差,則該工作( )。
A.實際進度影響工程總工期
B.實際進度影響其緊后工作的最早開始時間
C.由非關鍵工作轉變?yōu)殛P(guān)鍵工作
D.總時差大于零
『正確答案』B
『答案解析』本題考查的是分析進度偏差對后續工作及總工期的影響。如果工作的進度偏差大于該工作的自由時差,則此進度偏差將對后續工作產生影響,此時應根據后續工作的限制條件確定調整方法。參見教材P103。
2.在某工程網絡計劃中,已知工作M的總時差和自由時差分別為5天和2天,監理工程師檢查時發現該工作的實際進度拖后2天,則工作M的實際進度( )。(2008年)
A.既不影響總工期,也不影響其后續工作的正常進行
B.不影響總工期,但會將其緊后工作的開始時間推遲2天
C.會將其緊后工作的開始時間推遲2天,并使總工期延長2天
D.會將其緊后工作的開始時間推遲4天,并使總工期延長2天
『正確答案』A
『答案解析』本題考查的是分析進度偏差對后續工作及總工期的影響。進度偏差未超過該工作的總時差,不影響總工期;進度偏差未超過該工作的自由時差,不影響后續工作。參見教材P103。
二、進度計劃的調整方法
(一)改變某些工作間的邏輯關系
●改變關鍵線路和超過計劃工期的非關鍵線路上的有關工作之間的邏輯關系,達到縮短工期的目的。
●將順序進行的工作改為平行作業、搭接作業以及分段組織流水作業等。
(二)縮短某些工作的持續時間
●不改變工程項目中各項工作之間的邏輯關系,而通過采取增加資源投入、提高勞動效率等措施來縮短某些工作的持續時間,使工程進度加快,以保證按計劃工期完成該工程項目。
●被壓縮持續時間的工作是位于關鍵線路和超過計劃工期的非關鍵線路上的工作。
1.進度拖延的時間已超過其自由時差但未超過其總時差
●當FF<Δ≤TF時,該工作的實際進度不會影響總工期,而只對其后續工作產生影響。
●確定其后續工作允許拖延的時間限制,并以此作為進度調整的限制條件。
【例4-7】某工程項目雙代號時標網絡計劃如圖4-21所示,該計劃執行到第35天下班時刻檢查時,其實際進度如圖中前鋒線所示。試分析目前實際進度對后續工作和總工期的影響,并提出相應的進度調整措施。
(1)后續工作拖延的時間無限制
將拖后的時間參數帶入原計劃,簡化網絡圖即可得到調整方案(相當于將前鋒線拉直,未完成的部分工作順延,即D工作將從第35天開始)如圖4-22所示。
(2)后續工作拖延的時間有限制

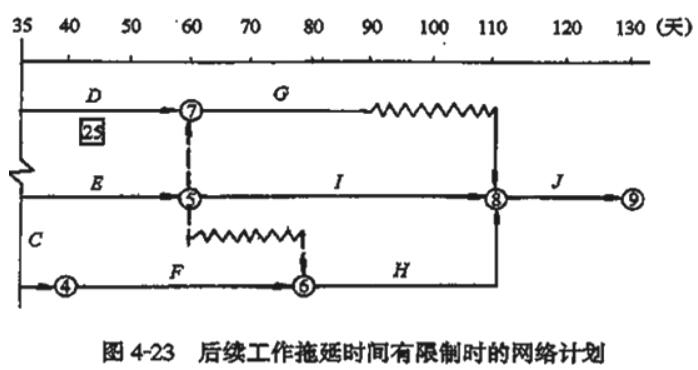

需要根據限制條件對網絡計劃進行調整。(G工作的開始時間不超過第60天。本例解決方法:占用D工作的10天自由時差,再壓縮其5天持續時間,共15天,以其保證緊后工作的最早開始時間)如圖4-23所示。
2019年,大立教育為廣大備考監理工程師的考生們,精心設計了精品班、基礎班、保障班,針對不同類型考生提出不同的解決方案,憑借16年的經驗和實力,足以幫你快速成功取證!>>立即了解詳情
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1000元 |
網課/直播 3680元 |
課程導學 深度精講 |
內部配套講義 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1200元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 880元 |
網課/直播 2980元 |
課程導學 沖刺串講 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 980元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1800元 |
網課/直播 6800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1900元 |
||||
建設工程案例 |
