21天養成一個微習慣,而100天讓這個習慣固化成伴隨一生的行為。每天都堅持學習,留言、簽到,將有機會在考前一周獲獨家內部資料。今天是【大立行動派·百天過一建】的第24天,快和小編一起背干貨吧!
《法規》
【第24天】
【考點展示】
1Z302020 施工企業從業資格制度
《建筑業企業資質管理規定》中規定,建筑業企業資質分為施工總承包、專業承包和施工勞務資質三個序列。
【資質申請】
(一)《建筑業企業資質管理規定》中規定,建筑業企業可以申請一項或多項建筑業企業資質;企業首次申請或增項申請資質,應當申請最低等級資質。
(二)建筑業企業資質證書有效期為5 年。企業應當在資質有效期屆滿前3個月,申請辦理資質延續手續。
(三)建筑業企業在資質證書有效期內名稱、地址、注冊資本、法定代表人等發生變更的,應當在工商部門辦理變更手續后1個月內辦理資質證書變更手續。
企業遺失資質證書的,在申請補辦前應當在公眾媒體上刊登遺失聲明。(先聲明掛失后補辦)
企業發生合并、分立、重組以及改制等事項,需承繼原建筑業企業資質的,應當申請重新核定建筑業企業資質等級。

(五)企業資質證書的撤回、撤銷和注銷
《管理》
【第24天】
【考點展示】
關鍵線路的說法
雙代號:自始至終全部由關鍵工作組成的線路為關鍵線路,或線路上總的工作持續時間最長的線路為關鍵線路。
單代號:從起點節點開始到終點節點均為關鍵工作,且所有工作的時間間隔為零的線路為關鍵線路。
【考點解析】
關鍵線路的定義,單代號網絡圖與雙代號網絡圖的說法不同,因為單代號有搭接的關系,需要特別的注意一下。在以下兩個網絡圖中,可以看出來單代號中所有節點均為關鍵工作,而工作B與C之間就有1天的時間間隔。
《經濟》
【第24天】
【考點展示】
租金的計算
租賃費用主要包括:租賃保證金、租金、擔保費。
對于租金的計算主要有附加率法和年金法。
(1)附加率法
附加率法是在租賃資產的設備貨價或概算成本上再加上一個特定的比率來計算租金。每期租金R表達式為:
式中P——租賃資產的價格;
N——租賃期數,可按月、季、半年、年計;
I——與租賃期數相對應的利率;
R——附加率。
(2)年金法
年金法是將一項租賃資產價值按動態等額分攤到未來各租賃期間內的租金計算方法。
《建筑》
【第24天】
【考點展示】
鋼筋混凝土預制樁基礎施工方法有錘擊沉樁法、靜力壓樁法及振動法等。
錘擊沉樁法沉樁順序
(1)當基坑不大時,打樁應逐排打設或從中間開始分頭向四周或兩邊進行①;
(2)對于密集樁群,從中間開始分頭向四周或兩邊對稱施打②;
(3)當一側毗鄰建筑物時,由毗鄰建筑物處向另一方向施打③;
(4)對基礎標高不一的樁,宜先深后淺;對不同規格的樁,宜先大后小、先長后短,可使土層擠密均勻,以防止位移或偏斜④。
(5)打樁:正常打樁宜采用“重錘低擊,低錘重打”,可取得良好效果。
(6)樁的入土深度的控制,對于承受軸向荷載的摩擦樁,以標高為主,貫入度作為參考;端承樁以貫入度為主,以標高作為參考⑤。
【考點解析】
①②當基坑較大時,宜將基坑分為數段,然后在各段范圍內分別施打。打樁應從中間向四周(順逆均可)或向兩邊施打(基坑不大時還可以逐排打設),因為如果從四周向中間打設,會導致中間的土體越擠越密,樁難以打入。即使勉強打入,也會使周圍的樁側移或上冒。
③當一側毗鄰建筑物時,由毗鄰建筑物處向另一方向施打。因為如果由遠處向毗鄰建筑物處施打,會導致毗鄰建筑物下方地基靠近打樁處一側加固,另一側相對就變得疏松,會導致毗鄰建筑物的不均勻沉降。
④打樁按照“先深后淺、先大后小、先長后短”原則,是因為樁本來就不容易打下去,所以要先將難打入的樁在土體還不是很密的時候就打下去,否則待“淺、小、短”的樁打完再打“深、大、長”的樁就更加難上加難了。
⑤摩擦樁主要以樁與土體的摩擦力來承受上部荷載,所以樁與土體接觸要保證足夠的長度,即以標高為主;端承樁要保證樁的端部打到好的持力層才能承受上部荷載,持力層可深可淺,所以保證端承樁的端部打到持力層即可,不要求端承樁打多深,即以貫入度為主,標高作為參考。
《機電》
【第24天】
【考點展示】
鋼構件制作工藝要求:
(2)鋼材切割面應無裂紋、夾渣、分層等缺陷和大于1mm的缺棱,并應全數檢查。
(3)碳素結構鋼在環境溫度低于-16℃、低合金結構鋼在環境溫度低于-12℃時,不應進行冷矯正和冷彎曲。碳素結構鋼和低合金結構鋼在加熱矯正時,加熱溫度應為700-800℃,最高溫度嚴禁超過900℃,最低溫度不得低于600℃。低合金結構鋼在加熱矯正后應自然冷卻。
(4)矯正后的鋼材表面,不應有明顯的凹面或損傷,劃痕深度不得大于O.5mm,且不應大于該鋼材厚度允許負偏差的1/2。
《市政》
【第24天】
【考點展示】
塌孔與縮徑
(一)主要原因
塌孔與縮徑產生的原因基本相同,主要是地層復雜、鉆進速度過快、護壁泥漿性能差、成孔后放置時間過長沒有灌注混凝土等原因所造成。
【考點解析】
本節選擇題、案例題考點,預防措施可總結為:慢鉆;快點灌混凝土;調配泥漿性能。
《公路》
【第24天】
【考點展示】
(二)加筋土擋土墻工程施工技術
加筋土擋土墻是在土中加入拉筋,利用拉筋與土之間的摩擦作用,改善土體的變形條件和提高土體的工程特性,從而達到穩定土體的目的。加筋土擋土墻由填料、在填料中布置的拉筋以及墻面板三部分組成。一般應用于地形較為平坦且寬敞的填方路段上,在挖方路段或地形陡峭的山坡,由于不利于布置拉筋,一般不宜使用。
一般包括下列工序:基槽(坑)開挖、地基處理、排水設施、基礎澆(砌)筑、構件預制與安裝、筋帶鋪設、填料填筑與壓實、墻頂封閉等。
(三)錨桿擋土墻工程施工技術
1.特點及適用條件:錨桿擋土墻的優點是結構重量輕,節約大量的均工和節省工程投資;利于擋土墻的機械化、裝配化施工,提高勞動生產率;少量開挖基坑,克服不良地基開挖的困難,并利于施工安全。
錨桿擋土墻適用于缺乏石料的地區和挖基困難的地段。
一般包括下列工序:基坑開挖、基礎澆(砌)筑、錨桿制作、鉆孔、錨桿安放與注漿錨固、肋柱和擋土板預制、肋柱安裝、擋土板安裝、墻后填料填筑與壓實等。
《水利》
【第24天】
【考點展示】
1F413021灌漿施工要求
三、灌漿方式和灌漿方法
(二)灌漿方法(5種方法)
1.全孔一次灌漿
將孔一次鉆完,全孔段一次灌漿。
特點:施工簡便。
適用:孔深不深,地質條件比較好,基巖比較完整的情況。

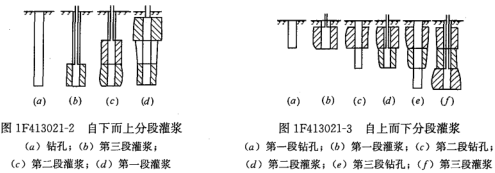

2.自下而上分段灌漿
將灌漿孔一次鉆進到底,然后從鉆孔的底部往上,逐段安裝灌漿塞進行灌漿,直至孔口的灌漿方法。
3.自上而下分段灌漿法
從上向下逐段進行鉆孔,逐段安裝灌漿塞進行灌漿,直至孔底的灌漿方法。
4.綜合灌漿法
某些段采用自上而下分段灌漿,另一些段采用自下而上分段灌漿的方法。
5.孔口封閉灌漿法(目前常用,灌壓大,質量好)
在鉆孔的孔口安裝孔口管,自上而下分段鉆孔和灌漿,各段灌漿時都在孔口安裝孔口封閉器進行灌漿的方法。
灌漿孔的基巖段長小于6m時,可采用全孔一次灌漿法;大于6m時,可采用自上而下分段灌漿法、自下而上分段灌漿法、綜合灌漿法或孔口封閉灌漿法。
四、帷幕灌漿
(一)工藝:鉆孔、鉆孔沖洗、壓水試驗、灌漿和灌漿的質量檢查等。
(二)鉆孔沖洗、裂隙沖洗和壓水試驗
沖洗壓力可為灌漿壓力的80%,該值若大于1MPa時,采用1MPa。
壓水試驗應在裂隙沖洗后進行,采用五點法(0.3、0.6、1.0、0.6、0.3MPa五個灌壓)或單點法。
(三)灌漿方式和灌漿方法
1.灌漿方式
優先采用循環式,射漿管距孔底不得大于50cm。
2.灌漿方法
帷幕灌漿必須按分序加密的原則進行。
三排帷幕:先邊排,后中排。邊排分三序施工,中排分為二序或三序施工;
兩排帷幕:先下游,后上游。分三序施工;
單排帷幕:分為三序施工。
(四)灌漿壓力和漿液變換
1.灌漿壓力
純壓式灌漿,壓力表應安裝在孔口進漿管路上;循環式灌漿,壓力表應安裝在孔口回漿管路上。灌漿應盡快達到設計壓力,但注入率大時應分級升壓。
灌漿濃度應由稀到濃,逐級變換。漿液水灰比可采用5:1、3:1、2:1、1:1、0.8:1、0.6:1、0.5:1七個比級。開灌水灰比可采用5:1。
(五)灌漿結束標準和封孔方法
1.灌漿結束標準(兩種情況)
自上而下分段灌漿:在規定的壓力下,當注入率不大于0.4L/min時,繼續灌注60min;或不大于1L/min時,繼續灌注90min,灌漿可以結束。
自下而上分段灌漿:繼續灌注的時間可相應地減少為30min和60min,灌漿可以結束。
2.封孔方法(兩種情況)
自上而下分段灌漿:灌漿孔封孔應采用"分段壓力灌漿封孔法";
自下而上分段灌漿:應采用"置換和壓力灌漿封孔法"或"壓力灌漿封孔法"。
(六)特殊情況處理
冒漿漏漿:應根據具體情況采用嵌縫、表面封堵、低壓、濃漿、限流、限量、間歇灌漿等方法進行處理。
串漿:如串漿孔具備灌漿條件,可以同時進行灌漿。應一泵灌一孔。否則應將串漿孔用塞塞住,待灌漿孔灌漿結束后,再對串漿孔并行掃孔、沖洗,而后繼續鉆進和灌漿。
(七)工程質量檢查
(2012年考點)
以檢查孔壓水試驗成果為主,結合對竣工資料和測試成果的分析,綜合評定。
灌漿檢查孔應在下述部位布置:
1.帷幕中心線上;
2.巖石破碎、斷層、大孔隙等地質條件復雜的部位;
3.鉆孔偏斜過大、灌漿情況不正常以及經分析資料認為對帷幕灌漿質量有影響的部位。
獲取更多資料
請關注“一級建造師備考助手”微信公眾號
掃一掃:一級建造師·備考助手
免費獲取“大立行動派·百天過一建”法規、管理、經濟、建筑、市政、機電、公路、水利學習任務
相關鏈接:
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 1000元 網授800元 |
面授/直播 3980元 網授3280元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?/td> | 立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 1200元 網授1000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2000元 網授1800元 |
面授/直播 7800元 網授6800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 2500元 網授2200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2800元 網授2400元 |
面授/直播 11800元 網授9800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 ??冀馕?/td> | 《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 3800元 網授2800元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 5000元 網授4000元 |
面授/直播 19800元 網授15800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 脫產集訓 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 【集訓班專屬資料】 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 7000元 網授5600元 |
||||
機電實務 | |||||
公路實務 | |||||
市政實務 |
