21天養成一個微習慣,而100天讓這個習慣固化成伴隨一生的行為。每天都堅持學習,留言、簽到,將有機會在考前一周獲獨家內部資料。今天是【大立行動派·百天過一建】的第86天,快和小編一起背一級建造師考試干貨吧!
《法規》
【第86天】
【考點展示】

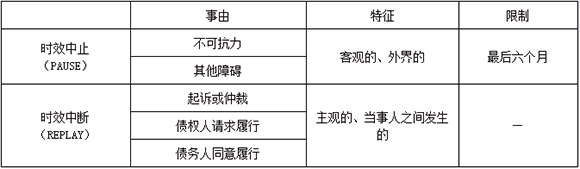

【訴訟時效中止和中斷】天導致中止,人導致中斷
《管理》
【第86天】
【考點展示】
建設工程項目施工質量控制
1.施工承包企業按經監理工程師依據合同和相關法規審批的施工質量計劃組織施工,如導致工程質量問題,則責任由( )承擔。
A.建設單位 B.監理單位
C.施工承包企業 D.監理單位和施工承包企業共同
2.下列質量管理的內容中,屬于施工質量計劃基本內容的是( )。
A.項目部的組織機構設置B.質量控制點的控制要求
C.質量手冊的編制 D.施工質量體系的認證
3.關于施工質量計劃,下列說法正確的是( )。
A.施工質量計劃應由業主組織編制
B.施工質量計劃應包含施工技術方案
C.施工質量計劃經總監理工程師審核批準后,不得修改
D.施工質量計劃編制范圍應與施工單位已有的質量管理體系的范圍一致
4.在施工準備階段,繪制模板配圖屬于( )的質量控制工作。
A.計量控制準備 B.測量控制準備
C.施工技術準備 D.施工平面控制
5.建設工程施工質量的事后控制是指( )。
A.質量活動的檢查和監控B.質量活動結果的評價和認定
C.質量活動的行為約束 D.質量偏差的糾正
E.已完施工的成品保護
【參考答案】
1.C;2.B;3.B;4.C;5.BD
《經濟》
【第86天】
【考點展示】

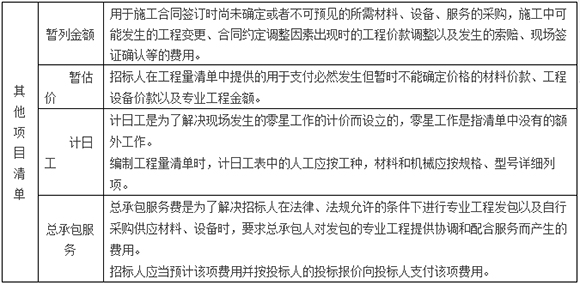

其他項目清單的編制
工程建設標準的高低、工程的復雜程度、工程的工期長短、工程的組成內容、發包人對工程管理的要求等都直接影響其他項目清單的具體內容。
《建筑》
【第86天】
【考點展示】
費用索賠
(1)計算方法:①實際費用法;②修正的總費用法;③總費用法。實際費用法是計算工程索賠時最常用的方法,以承包商為某項索賠工作所支付的實際開支為根據。
(2)發包人原因(發包人風險)導致工程暫停時,各項費用的索賠
①人工費:對于不可辭退的工人,索賠人工窩工費,應按人工工日成本計算;對于可以辭退的工人,可索賠人工上漲費。
②材料費:可索賠超期儲存費用或材料價格上漲費。
③施工機械使用費:可索賠機械窩工費或機械臺班上漲費。
1)自有機械窩工費一般按臺班折舊費;
2)租賃機械一般按實際租金和調進調出的分攤費計算。
④窩工、機械閑置本身就是一種補償,所以不另加綜合費(規費、稅金等)。
⑤由于設計變更等原因實際多用人工、材料、機械等費用在計算最終索賠額時,一般還需要另加綜合費(規費、稅金等)。
【考點解析】
(1)計算方法:三種方法,①實際費用法最為常用也最為準確:實報實銷,是以一項索賠工作所支付的實際開支為依據,就一項索賠工作,所以算起來最為準確;③總費用法表示如果發生了多個索賠事件進行一攬子索賠;②修正的總費用法是因為采用“總費用法”的時候,多個索賠事件放在一起計算容易產生重疊計算,就可能產生很大誤差,所以需要對其進行一定的修正,∴叫做修正的總費用法
∴三種計算方法,第①種最常用,也最準確;第③種最不準確,而不能說修正的總費用法最不準確
∵修正的總費用法就是用來修正總費用法的不準確性的∴按照準確性進行排列,準確性由高到低應該是① >②>③。
(2)發包人原因(發包人風險)導致工程暫停時,各項費用的索賠
①人工工日成本≠工日單價。人工工日成本表示工人一天不干活給他的錢,比如一天 50 塊錢;工日單價表示一個工日的工人工資,既然叫工日,就表示一個工干了一天活,所以肯定要高,比如 200 塊錢一個工日。
∴窩工的時候給的是工日成本。 窩工的時候工人不干活,但要吃飯,所以這就是工日成本的概念。
③施工機械使用費:可索賠機械窩工費或機械臺班上漲費。
1)自有機械窩工費一般按臺班折舊費;
2)租賃機械一般按實際租金和調進調出的分攤費計算。
注意:折舊費≠臺班費。折舊費表示機械一天不干活折舊的錢;臺班費表示一臺機械干一天活的費用。
∴窩工的時候給的是折舊費。
租賃的機械索賠租金而不是折舊費?!呒热粡娜思夷抢锇褭C械租過來了,不管你放工地上拿不拿來干活,都得給人家固定的租金。
④窩工、機械閑置本身就是一種補償,所以不另加綜合費(規費、稅金等)。
也就是發生工程暫停,導致窩工時,能判斷出索賠的是人工工日成本而不是工日單價,對于機械,能判斷出是折舊費而不是臺班費,這些就可以了,不用再去考慮其他的,比如規費、稅金這些費用。
⑤由于設計變更等原因實際多用人工、材料、機械等費用在計算最終索賠額時,一般還需要另加綜合費(規費、稅金等)。
另加的綜合費一般不需要一個個去加,而是會給出綜合費率。先對人材機進行取費,然后乘上一個費率得到綜合費,最后把這些所有的費用相加,就得到了最終的索賠額。
《機電》
【第86天】
【案例題】

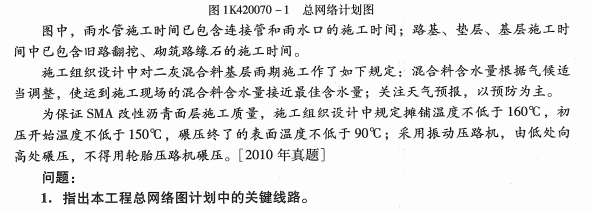

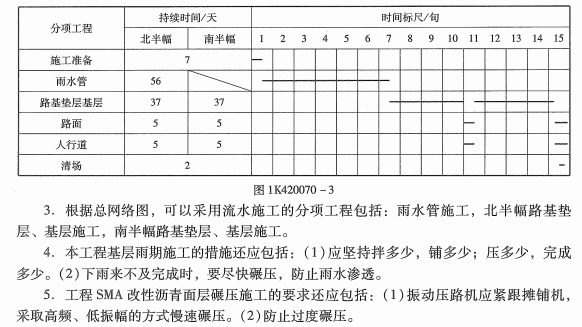

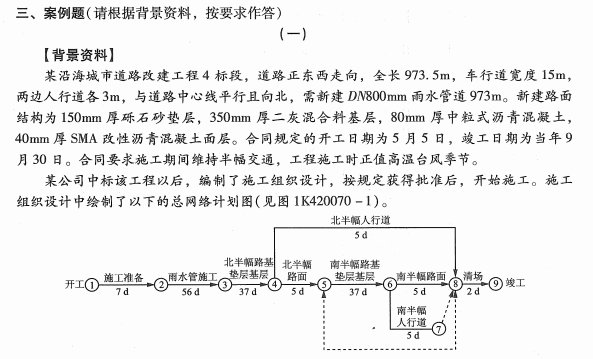

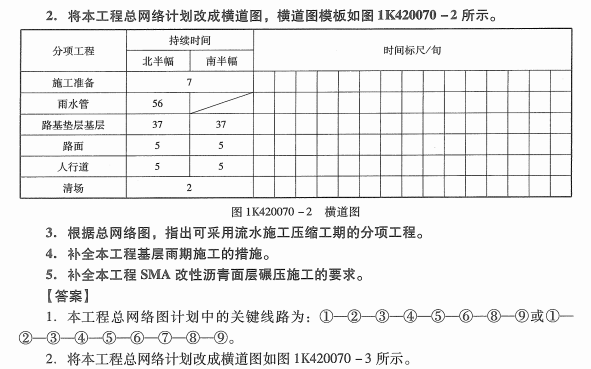

73.試運行目的P251、414、416
機電工程項目試運行,目的是通過試運行以判斷工程是否可以投入生產或營運。
單體試運行的目的:主要考核單臺設備的機械性能,檢驗設備的制造、安裝質量和設備性能等是否符合規范和設計要求。
聯動試運行的目的:主要考核聯動機組或整條生產線的電氣聯鎖,檢驗設備全部性能和制造、安裝質量是否符合規范和設計要求。
74.聯動試運行條件——三查四定P417
答案:“三查四定”(三查:查設計漏項、未完工程、工程質量隱患;四定:對查出的問題定任務、定人員、定時間、定措施)的問題整改消缺完畢,遺留尾項已處理完。
75.壓縮機空負荷試運轉——P415
答案:壓縮機空負荷試運轉,應檢查盤車裝置處于壓縮機啟動所要求的位置;點動壓縮機,在檢查各部位無異常現象后,依次運轉5min 、30min 和2h 以上,運轉中潤滑油壓不得小于O.lMPa ,曲軸箱或機身內潤滑油的溫度不應高于70℃ ,各運動部件元異常聲響,各緊固件無松動。
76.壓縮機空氣負荷試運轉——P415
答案:壓縮機空氣負荷試運轉,升壓運轉的程序、壓力和運轉時間應符合隨機技術文件的規定,文件無規定,在排氣壓力為額定壓力的1/4 時應連續運轉1h; 排氣壓力為額定壓力的1/ 2 和3/4 時應連續運轉2h; 在額定壓力下連續運轉不應小于3h。升壓運轉過程中,應在前一級壓力下運轉無異?,F(xiàn)象后再將壓力逐漸升高。在運轉過程中潤滑油壓不得低于O.lMPa ,曲軸箱或機身內潤滑油的溫度不應高于70℃,其中氧氣壓縮機不應高于60 ℃。
《市政》
【第86天】
【案例題】
《公路》
【第86天】
【考點展示】
隧道遇到溶洞的處理措施
當溶洞尚在發育或穿越暗河水囊等巖溶區時,則必須探明地下水量大小、水流方向等,先要解決施工中的排水問題,一般可采用平行導坑的施工方案,以超前鉆探方法,向前掘進。當出現大量涌水、流石流泥、崩塌落石等情況時,平導可作為泄水通道,正洞堵塞時也可利用平導在前方開辟掘進工作面,不致正洞停工。
巖溶地段隧道常用處理溶洞的方法,有“引、堵、越、繞”四種。
(1)引。遇到暗河或榕洞有水流時,直排不宜堵。
(2)堵。對已停止發育、跨徑較小,無水的溶洞。
(3)越。當隧道一側遇到狹長而較深的溶洞,可加深該側的邊墻基礎通過。
(4)繞。在巖溶區施工,個別溶洞處理耗時且困難時,可采取迂回導坑繞過洛洞。
溶洞地段隧道施工的注意事項:
在溶洞充填體中掘進,如充填物松軟,可用超前支護施工。如充填物為極松散的礫石、塊石堆積或流塑狀粘士及砂粘士等可于開挖前采用地表注漿、洞內注漿或地表和洞內注漿相結合加固。如遇顆粒細、含水量大的流塑狀土壤,可采用劈裂注漿技術,注入水泥漿或水泥水玻璃雙液漿進行加固。
《水利》
【第86天】
【考點展示】
1F420054 水利工程施工單位質量管理內容
1.根據有關規定,建筑業企業(施工單位)應當取得相應等級的資質證書后,方可從事其資質等級范圍內的建筑活動。
3.施工單位必須接受水利工程質量監督單位對其施工資質等級以及質量保證體系的監督檢查。
施工單位質量管理的主要內容是:
(1)施工單位對其施工的工程質量負責。
(2)施工單位不得將其承接的水利建設項目的主體工程進行轉包。對工程的分包,分包單位必須具備相應資質等級,并對其分包工程的施工質量向總包單位負責,總包單位對全部工程質量向項目法人(建設單位)負責。
(3)施工單位要推行全面質量管理,建立健全質量保證體系,認真執行“三檢制”,切實做好工程質量的全過程控制。
(4)竣工工程質量必須符合國家和水利行業現行的工程標準及設計文件要求,并應向項目法人(建設單位)提交完整的技術檔案、試驗成果及有關資料。
根據《水利建設質量工作考核辦法》(水建管【2014】351號),涉及施工單位施工質量保證主要考核以下內容:
①施工質量管理制度建立與執行;
②現場施工管理機構及責任人;
③施工過程質量控制;
④施工材料、設備選用等。
獲取更多資料
請關注“一級建造師備考助手”微信公眾號
掃一掃:一級建造師·備考助手
免費獲取“大立行動派·百天過一建”法規、管理、經濟、建筑、市政、機電、公路、水利學習任務
相關鏈接:
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 1000元 網授800元 |
面授/直播 3980元 網授3280元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 ??冀馕?/td> | 《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?/td> | 立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 1200元 網授1000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2000元 網授1800元 |
面授/直播 7800元 網授6800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 ??冀馕?/td> | 《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 2500元 網授2200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 2800元 網授2400元 |
面授/直播 11800元 網授9800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 3800元 網授2800元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 | |||||
鐵路實務 | |||||
通廣實務 | |||||
礦業實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
工程經濟 | 面授/直播 5000元 網授4000元 |
面授/直播 19800元 網授15800元 |
課程導學 夯實細講 真題解析 精粹強化 深度精講 沖刺串講 Y題分析 模考解析 脫產集訓 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《高分攻略》 《名師寶典·實務專項》 --建筑《題寶庫》 --機電《看圖實操》 --市政《風火輪·130問》 --公路《通關寶典》 《巔峰沖刺試卷》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 【集訓班專屬資料】 |
立即報名 |
法律法規 | |||||
項目管理 | |||||
建筑實務 | 面授/直播 7000元 網授5600元 |
||||
機電實務 | |||||
公路實務 | |||||
市政實務 |
